1929cc威尼斯

最强储能设置比例!光伏最高配35%,风电最高98%

12月,安徽省能源局印发《2021年风电、光伏发电开发建设计划》,下发了6GW项目指标。其中:

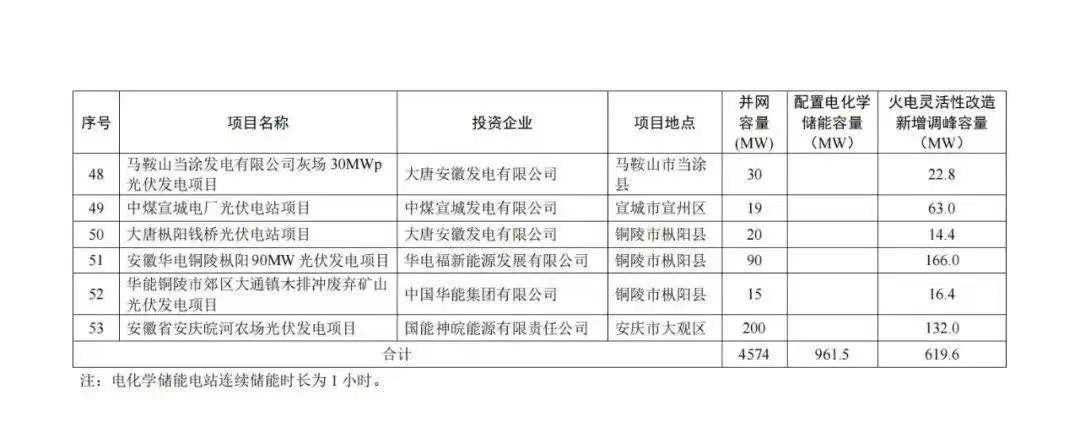

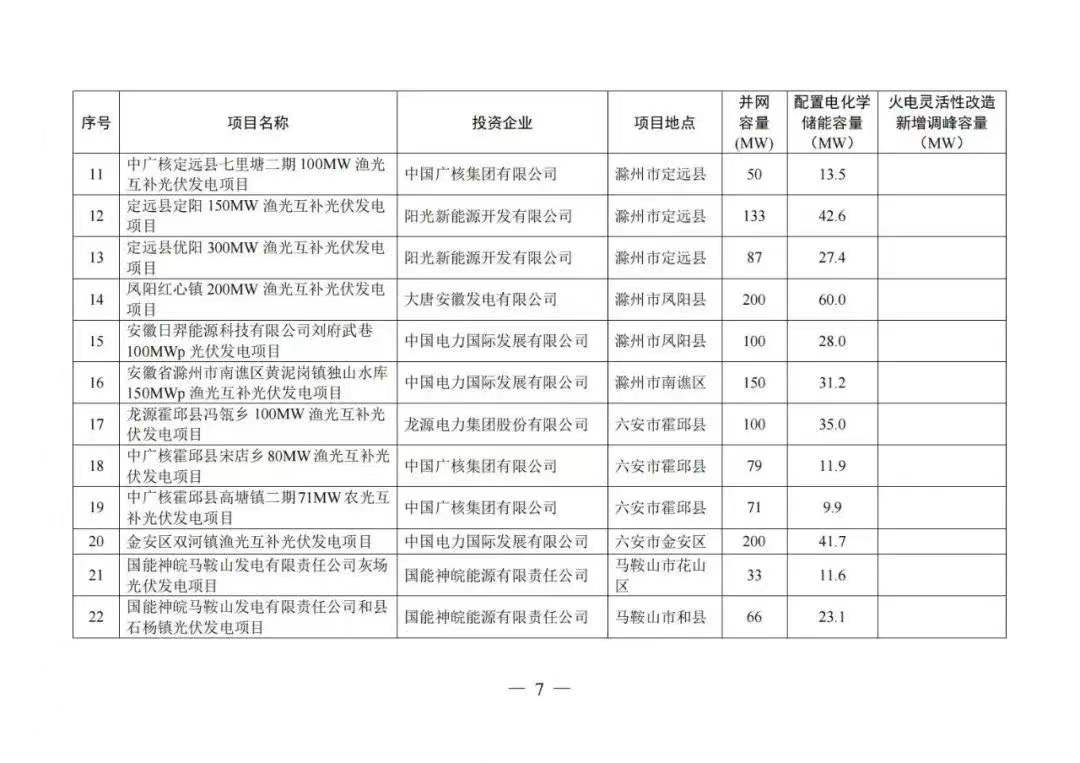

光伏项目指标4574MW,设置14%~35%*1小时的电化学储能,总规模为961.5MW;火电无邪性刷新调峰容量按0.7~3.3倍设置,共需新增调峰619.6MW;

风电项目指标1426MW,设置40%~98%*1小时的电化学储能,总规模为600.4MW,火电无邪性刷新调峰容量按1.1~1.5倍设置,共需新增调峰349.7MW。

按现有的电化学储能本钱,约莫每增添10%*1小时的电化学储能,会带来150~200元/kW的初始投资增添。且约莫8年左右,电化学储能还需要替换安徽的配比要求,无疑将大大增添项目的初始投资。无论风电照旧光伏项目,按此配比,很难抵达6%以上的收益率。

别的,文件要求各投资企业要切实加速项目建设进度,除并网消纳受限缘故原由外,光伏电站项目应于2022年底前首次并网,2023年6月尾前全容量并网;风电项目应于2023年底前首次并网,2024年6月尾前全容量并网。

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

1929cc威尼斯(中国)有限公司-BinG百科

新能源+储能,是新型电力系统构建历程中,包管电力系统清静稳固运行的一定选择。

上一篇:2022年GDP预增5.9%,新增可再生能源用能不纳入消耗总量,这个主要聚会还透露了什么?

下一篇:新能源的电,为何电网接不��?

Copyright(©) 20211929cc威尼斯  沪ICP备19014088号-1

1929cc威尼斯能源
绿电来
  • 联系1929cc威尼斯 Contact Us

    021-37686609

  • 营业合作 Business Line

    021-37686608

  • 地址 Address

    上海市闵行区泰虹路456弄11号(新华联国际中心11号楼)
    浙江公司:杭州市余杭区西欧金融城T6幢26层
    江苏公司:无锡市新吴区融智大厦C栋8楼

网站地图
